シリーズ 財政を考える
2.「あとは野となれ山となれ」ツケあと回しの財政運営でいいの?
 新座市はお金がないのではなく、財政状況を考慮せず、大型道路建設などをすすめる須田市長の財政運営にこそ本当の問題があることを先週号でお知らせしました。

 今回はその大型公共事業の問題についてさらに深く分析します。

「4市合併できる」と大型道路建設に着手

 須田市長は3年前に「4市合併が実現できる」と考えて、総事業費約50億円の都市計画道路東久留米・志木線(石神堀の内地域の幅員16mの新設道路)に着手。2008年度に完成予定です。

 日本共産党は「財政状況を考えるべき。現在この大型道路を急ぐ必要はない」と反対しましたが、市長与党の保守、公明、民主の賛成多数で決まりました。問題はその財政計画です。

一般財源の8割は道路完成後に支出?

 道路建設の*総事業費は約50億4千万円ですが、一般財源21億円のうち約16億円(78%)を道路完成後・2009年度以降に支出する計画になっています。(表1)

 しかし、一般財源は事業の年度内(04年度〜08年度)で支出する計画を立てるのが通常です。起債(借金)が後年度負担になることは当然ですが、一般財源の78%を先送りにするという計画は異常です。

 このように04年度から08年度までの一般財源を少なくすれば、他の大型事業に資金をつぎ込むことができます。

 しかし、それでは後年度は財政が大変になります。福祉や教育など、あらゆる事業が含まれる一般財源をこの道路建設の年度遅れの支払いのために16億3千万円も支出するのでは、その年度の他の事業に影響がでるのは必至です。

事業費先送りは区画整理事業でも同じ

 新座駅南口第二土地区画整理事業の資金計画でも、同じような手法がとられています。

 2006年度から2012年度までの総事業費は約70億8千万円です。財源のうち一般財源は24億6千万円ですが、2011、2012年度の最後の2年間に15億6千万円(64%)を予定しています。

ツケの先送りが財政危機を深刻に

 「ツケを後年度に送り、当面はいくつもの大事業を同時に進める」財政運営が新座市をどんどん財政危機に追い込んでいるのです。

市長言いなりノーチェックの与党議員たち

 須田市長は、今年度から新座駅北口土地区画整理事業にも着手しようとしています。

 日本共産党は「財政事情をよく考えるべき。少なくても南口を終了するまで北口は着手すべきではない」と強く主張しています。

 市長与党議員は市長に何でも賛成。これで議会としてのチェック機能を果たしているのでしょうか。

財政運営のあり方こそただせ

 繰り返しますが、新座市はお金の無い市ではありません。財政力は全国でも上位。市長や執行部の財政運営のあり方が財政危機を招いているのです。

※表をクリックすると拡大表示します↓

表1)都市計画道路 東久留米・志木線の歳入計画

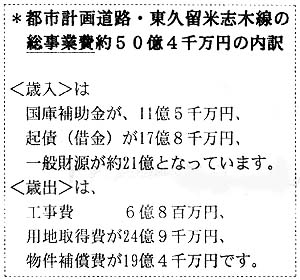

都市計画道路 東久留米・志木線の総事業費の内訳
